发电机定子绕组泄漏电流与直流耐压试验方法

时间:2018-11-07 阅读: 次 来源:致卓测控
文章标题:发电机定子绕组泄漏电流与直流耐压试验方法关  键 词:发电机定子绕组泄漏电流与直流耐压的试验目的,发电机定子绕组泄漏电流与直流耐压的试验接线概      述:本文主要介绍了发电机定子绕组泄漏电流与直流耐压的试验目的、试验接线、试验方法及步骤和组织与安全措施。

1、试验目的

通过对发电机定子绕组进行测量泄漏电流与直流耐压试验,检查定子绕组是否存在绝缘缺陷。

2、试验接线

试验接线如图1-1所示(以A相为例):

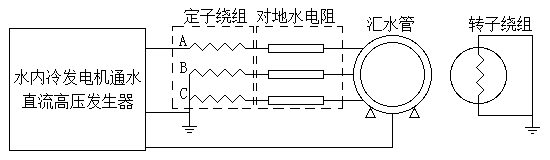

定子绕组直流耐压试验接线图
图1-1 定子绕组直流耐压试验接线图

3、试验方法及步骤

利用ZC-541水内冷发电机直流高压发生器对发电机三相绕组分别进行测量泄漏电流与直流耐压试验。

试验电压按每级0.5Un分阶段升高,最后达到2.0Un(大修后),每阶段停留1分钟。各相泄漏电流值的差别不应大于最小值的100%,当最大泄漏电流值在20μA以下时,相间差值与历次试验结果比较不应有显著变化;泄漏电流不应随时间延长而增大;泄漏电流应随电压成比例增长。出现不符上述要求的情况时应及时分析原因。

4、组织与安全措施

(1) 本试验属于高压试验,试验进行时不得对发电机安排其他工作。试验开始前,无关工作人员必须离开被试设备,试验人员进行清场检查。

(2) 试验区域应装设安全围栏,发电机出线处须安排专人看护。

(3) 试验过程要求发电机定子绕组在通水情况下进行。冷却水应透明纯净,无机械混杂物,导电率在水温20℃时要求小于1.5×102μS/m。电厂须保证内冷水系统的正常运行,提供发电机定子水循环系统运行所须的工作票办理配合。

(4) 电厂须提供380V工频交流电源,并将开关分合闸控制按扭引至发电机平台。

(5) 发电机汇水管的接地电缆应拆除,试验结束后才能回装。并保证发电机汽励两侧汇水管与机座间的电阻大于30kΩ,汇水管与定子绕组间的电阻大于300 kΩ(可用万用表测量)。

(6) 发电机出线与中性点套管(六个)与封闭母线间的联接应拆除,并将封闭母线侧与发电机出线与中性点套管侧分别短接接地。
